Auslastung
Auslastung bezieht sich bei VISBO immer auf das aktuell betrachtete Portfolio. Die Summe der Ressourcen- bzw Skill-Bedarfe aller Projekte des Portfolios wird in einem Auslastungs-Chart verglichen mit
- entweder der Gesamt-Kapazität der betrachteten Ressource bzw Skill
- oder der Summe der Ressourcen bzw Skill-Bedarfe der Baselines aller Projekte des betrachteten Portfolios.

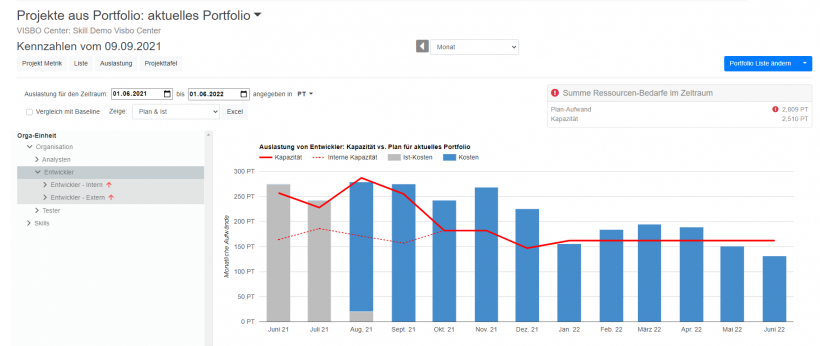

Auslastung (Kriterium Kapazität)

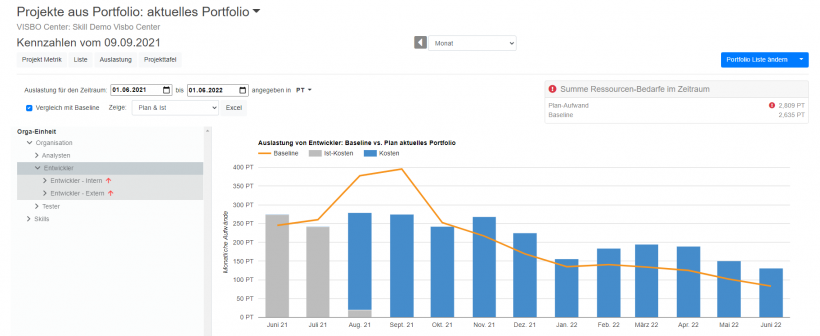

Auslastung (Kriterium Baseline Summe)

Bitte beachten: zur Visualisierung der freien Kapazität, also bei der Betrachtung Summe der Ressourcen-Bedarfe versus Kapazität sollte immer das Portfolio zugrunde gelegt werden, das alle aktiven Projekte enthält.
Besonderheit bei Berechnung Auslastung Skills

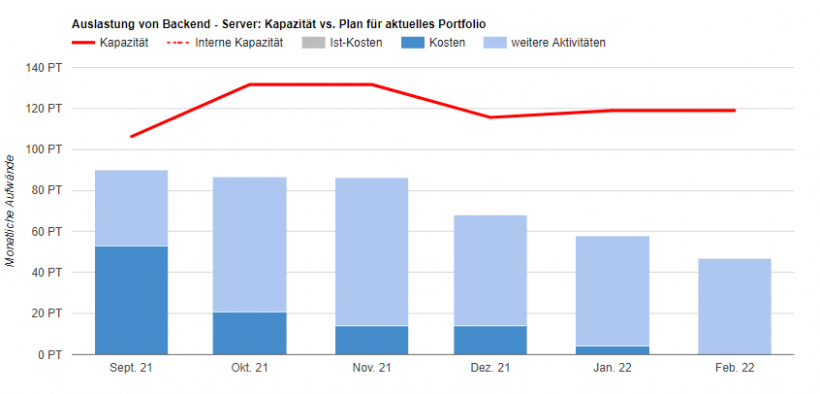

Ein interner oder externer Mitarbeiter kann mehrere Skills haben. Das wird in der Berechnung der Auslastung einer Skill berücksichtigt: bei der Berechnung des Auslastungs-Charts werden nicht nur die aus den Projekten des Portfolios kommenden Anforderungen an die Skill Backend Server berücksichtigt, sondern auch alle anderen Anforderungen an die Mitarbeiter, die die Skill Backend Server haben.

Dieses Chart zeigt:
- die Gesamt-Kapazität all der Mitarbeiter, die diese Skill besitzen (die rote Linie)
- die Bedarfe aus den Projekten des Portfolios an diesem Skill (dunkel-blaue Balken)
- alle weiteren Bedarfe aus den Projekten des Portfolios an den Personen, die diese Skill besitzen (hellblaue Balken)
Über so ein Chart erkennt man auf einen Blick, ob in einem bestimmten Zeitraum noch freie Kapazität für eine bestimmte Skill vorhanden ist.
